2012年11月施工紀要

2012年11月施工紀要

      萬事起頭難,擇定吉日後終於正式開工了。另太陽能熱水器設備安裝空間不符需求,與設計師討論變更設計,幸提早發現及修正圖說,經變更後之樓梯動線反較更加安全、順暢。

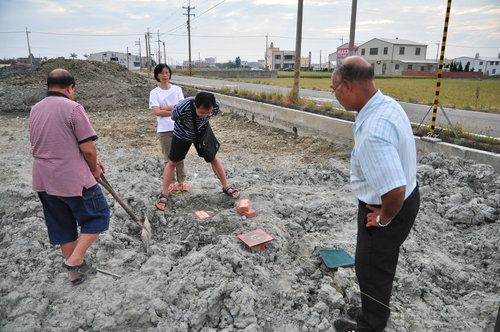

2012/11/03地理師現場羅盤定位(拉線埋磚),供放樣基準。

2012/11/11正式開工,備素果舉行動土儀式。

2012/11/17廠商依羅盤定位方向放樣,建物朝正南方偏移,修正基地配置圖。

2012/11/18參觀台北國際建材家具展,洽詢太陽能廠商提供設備安裝尺寸為

            320×250cm

2012/11/20屋突物淨寬275cm無法安裝三片太陽能板,請設計師檢討變更設

            計。

2012/11/29  屋突變更設計圖外觀厚重,建議調整爬梯開口至北向,加作樓梯及

            平台。
