2013年4月施工紀要

2013年4月施工紀要

2013/04/06勘查工地:施作屋突樓梯間牆面配筋。

2013/04/08回覆廠商屋突端末樓梯平台作滿(原設計為1/2平台)。

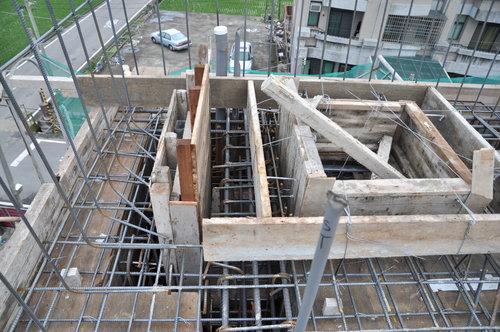

2013/04/13勘查工地:屋突樓梯間配模、配筋完成,樑柱主筋交接處未綁紮

            斜屋頂山牆組模、放樣。

2013/04/20勘查工地:斜屋頂山牆組模,查驗正面副屋脊高度225cm與設計圖

尺寸不符(160cm

2013/04/25勘查工地:斜屋頂樑組模,副屋脊山牆高度已改正。(會勘人員:

            設計單位梁小姐與廠商陳泉)
