2013年5月施工紀要
2013年5月施工紀要
2013/05/01勘查工地:斜屋頂完成組模及支撐,鋼筋於場外加工中;確認鋁窗
框顏色(照設計圖);確認丹頂鶴DHD玄關門採用C型鎖具,主
鎖另加配五支(共八支)。

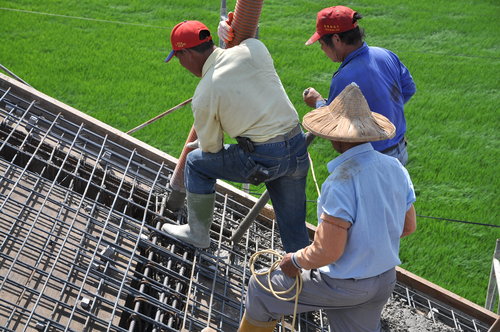

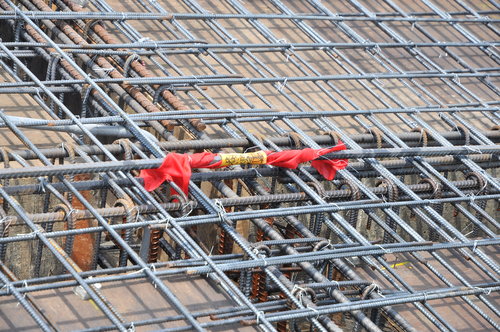

2013/05/05勘查工地:斜屋頂配筋完成3/4,預估5/6完成配筋封模。
2013/05/07上午十時於工地舉行上樑儀式。
2013/05/10勘查工地:下午斜屋頂灌漿(13:30至17:00),現場製作混凝土
抗壓試體三個,預計28天送實驗室試驗。建造執照預定5/13
申請展期(展期一年,規費3000元)。

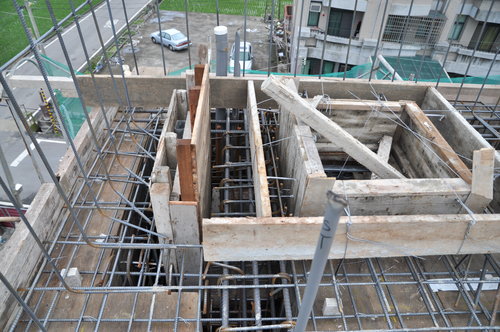

2013/05/25 勘查工地:斜屋頂閣樓牆面拆模。
